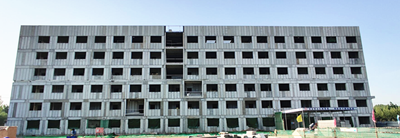

4月17日,发生变化儿子墙在最后一同壁板的配置及时,武汉分新公司承建商的UK板装配式建筑——邯郸中建材职工宿舍主体工程顺利完成。
邯郸中建八局材企业职工宿舍楼工作是按照创新村料UK板的半装配式建筑,属新型节能、抗震型装配式房屋体系,简称“优科房屋”,是邯郸市高新区重点项目。
伴随都是种环保型的激光加工历程和原材料,业务部在施工墙体板历程中见到了比如说设备产家装运墙体板封装类种冲突、装运含有损害、预制件墙体板需现厂激光加工等一些间题,诱发施工施工进度放缓。面向上述一些间题,业务部完毕主持召开碰头会对其开始分析,后与设备产家达到华盛顿共识,装运时将墙体板各类封装;经历与房主、排板定制沟通技巧,将损害的墙体板可以通过割切、裁剪等的方法对其开始再巧用,省去了装运新墙体板的時间;将改变的DS8-180型切割机换成DS9-255 型, 加快了切割速度,提高了工作效率。
本工作施工作业过程进展情况表也感受到了新冠支气管炎情况的引响。为有保障施工作业过程进展情况表,在3月10日收到当地政府复工令后,项目部仅用两天时间,组织管理人员及作业人员全部到岗。为追回因疫情延误的工期,项目部强化现场组织管理,加大人力物力投入,提前准备所需材料、设备,合理安排人材机。项目部全体职工通过努力,使主体施工按计划顺利完成。
邯郸中交材教职工公寓楼品牌是分企业管理的首例配置工式机构工业,能够 本工业基础施工,分企业汇报了配置工式机构和“优科房屋”的施工经验,为以后承接类似的工程打下了基础。(北京分公司)
